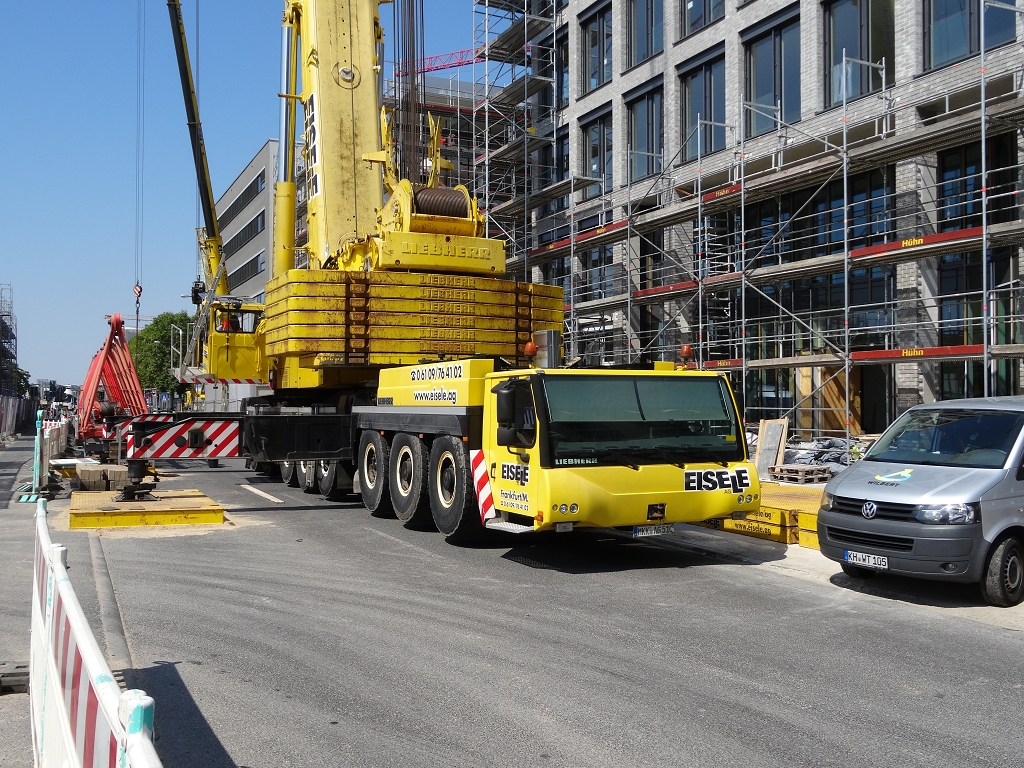

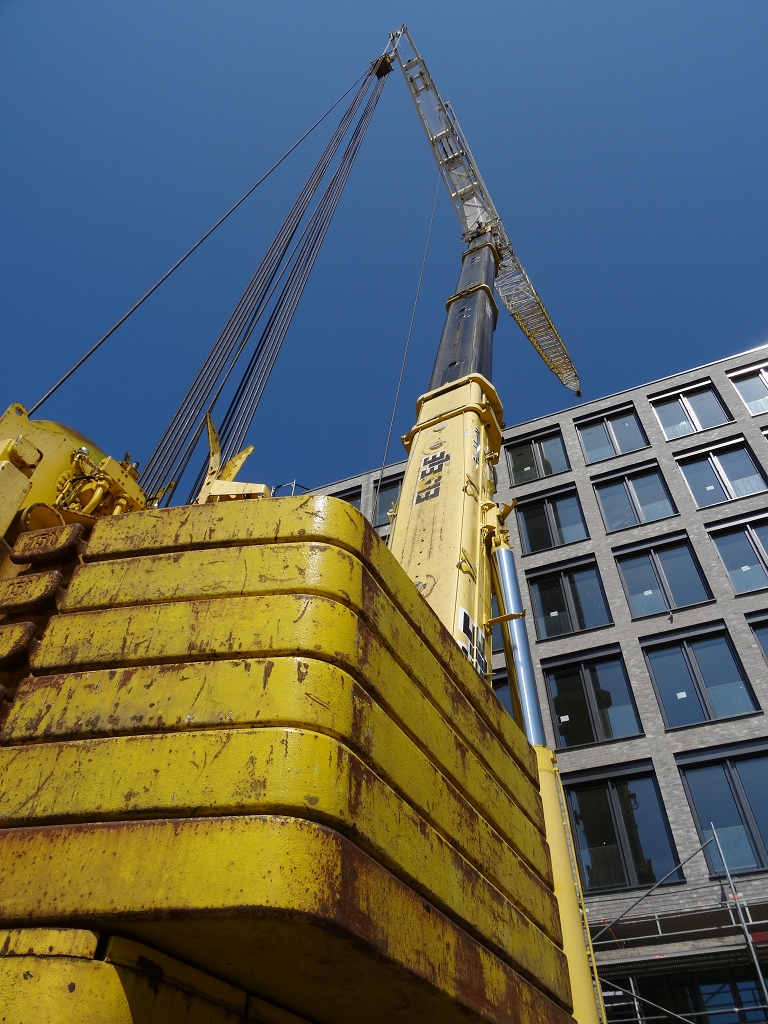

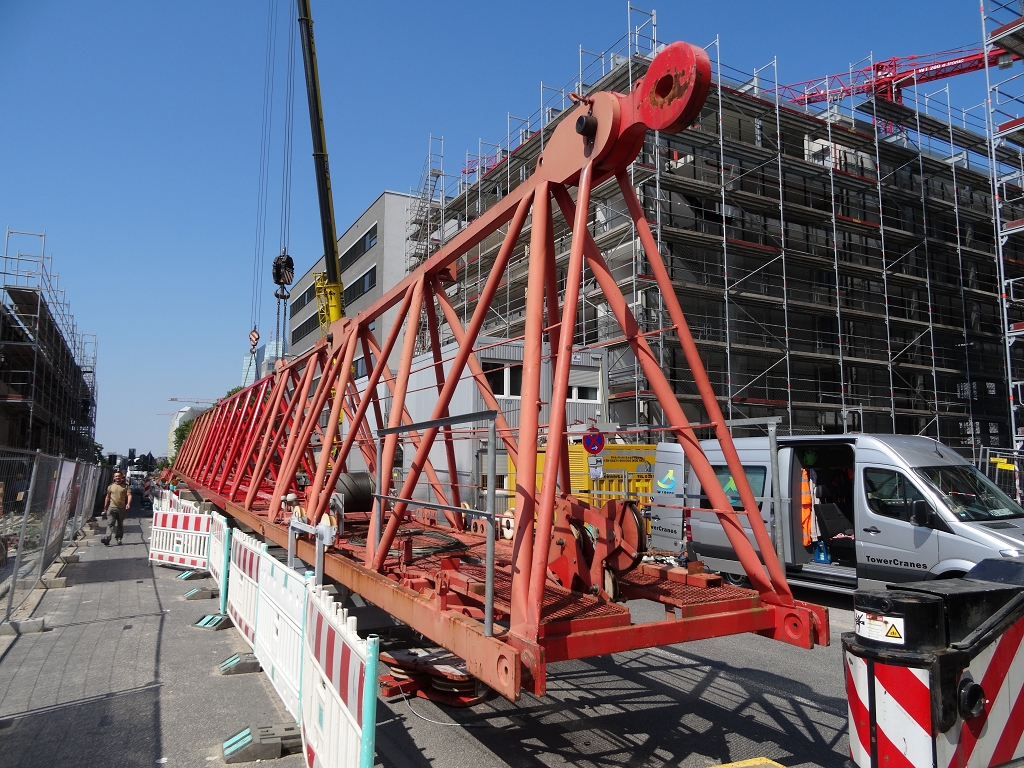

Eine sehr schöne Baustelle aus dem letzten Jahr.....
Teamarbeit Liebherr LTM 1350-6.1 und MK 140Plus
Die Thüringer Energie AG plante im September 2017, im Heizkraftwerk Bad Salzungen den Einbau eines 13.000 PS starken und ca. 130 Tonnen schweren Erdgasmotor, der mit drei Schwertransportern aus Finnland importiert wurde. Der Einsatz umfasste die Montage von Motor, Generator und umfangreichem Zubehör.
In der neu gebauten, ca. 24 m langen und ca. 19 m hohen Halle sind neben dem Motor und Generator-block auch die Abgasanlage mit Katalysatortechnik untergebracht. Ein 54m hoher, aus drei Teilen, bestehender Schornstein sollte auf der Rückseite der neuen Kraftwerkshalle, für einen effizienteren Abgastransport, montiert werden.
Alles in allem ein anspruchsvolles Projekt, für die Eisele AG, da die Arbeiten bei laufendem Betrieb der Anlage und unter äußerst beengten Platzverhältnissen gemeistert werden mussten. Zudem war aufgrund bestehende Anlagenteile der Einsatzradius massiv begrenzt. Die Wahl des zum Einsatz kommenden Teams fiel daher auf den Liebherr LTM 1350-6.1 und MK 140Plus, aus dem eigenen Fuhrpark.
Vorarbeit leistete der LTM 1350-6.1, der die gelieferten Teile auf dem Kraftwerksgelände zu einer aufgeschraubten Motor-Generator-Einheit, auf einen ca. 13m langen Grundrahmen, montierte und anschließend mittels SPMT´s in die neue Kraftwerkshalle eingebracht wurde. Nur so konnte das Kraftpaket, par exellance, als größter Motor dieser Bauart befördert werden.

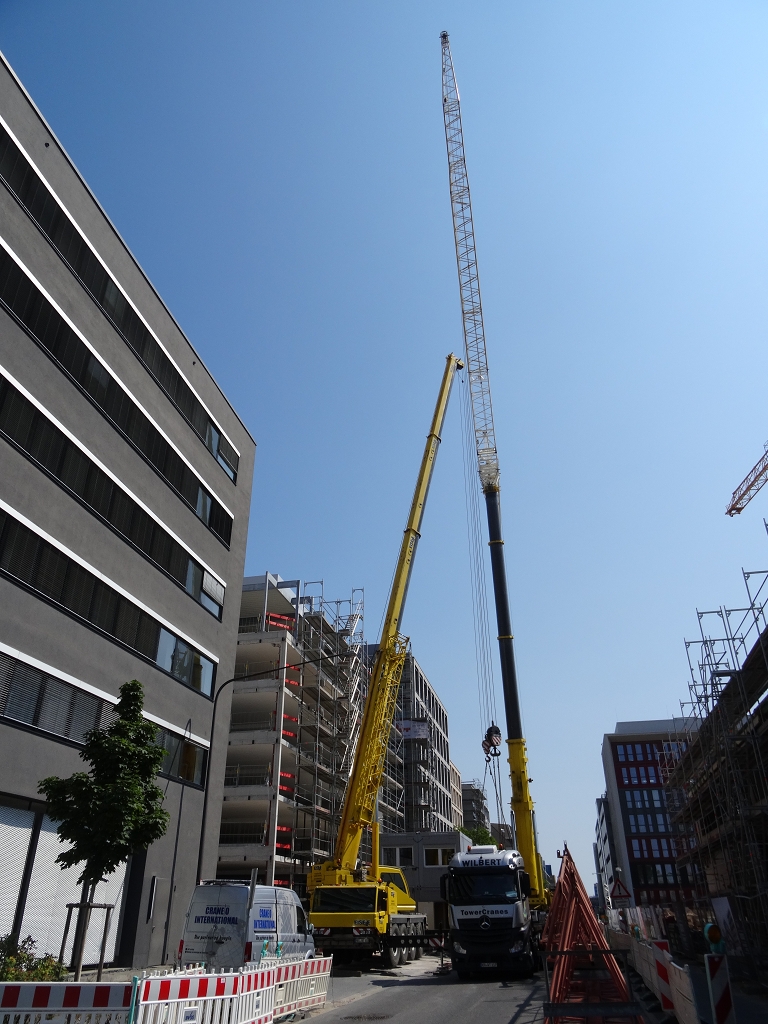

Nachdem in der ersten Auftragswoche die Komponenten zusammengesetzt wurden, positionierte sich der LTM 1350-6.1 in der zweiten Woche rückwärts neben der neuen Kraftwerkshalle.Trotz der schwierigen Platzverhältnisse, konnte sich der MK 140Plus, aufgrund seiner kompakten Bauweise, direkt vor den Mobilkran stellen.
Logistisch gesehen, war die Baustelle eine große Herausforderung, da pro Tag nur ein Schwertransporter mit den 18m langen Segmenten, rückwärts, in die Baustelle einfahren konnte. Der LTM 1350.6.1 übernahm die Elemente vom Transporter. Zum Aufrichten und Nachführen konnte der MK 140Plus an den Enden mit anpacken.Ausgerüstet mit 30 Grad Auslegersteilstellung, war es ein Kinderspiel die 4,5 Tonnen bei einer Ausladung von 10.5m im Tandemhub aufzurichten.
Der LTM 1350-6.1 meisterte das Einheben mühelos, während ein Monteur, die Lasttraverse, im gesichterten Personenkorb des MK 140, vom Schornstein löste.Zum Abschluss fuhr der Einweiser am Funkgerät mit im Personenkorb, um einen besseren Überblick über die abgeschlossenen Arbeiten zu haben.
Mitarbeiter der Thüringer Energie AG nutzten die Gelegenheit, per Personenkorb, das neu errichtete Bauwerk aus neuem Blickwinkel bestaunen zu können und äußerten sich begeistert über Mobilität und Funktionalität des MK.
MK-Führer Stephan Achenbach, kann die Begeisterung nur teilen, denn der MK überzeugt auf jeder Baustelle mit seiner Performance. Kompakt gebaut, durchdachte Rüstvorgänge und enorme Tragkräfte in kompakter Bauweise.
-- Gruß Stephan
